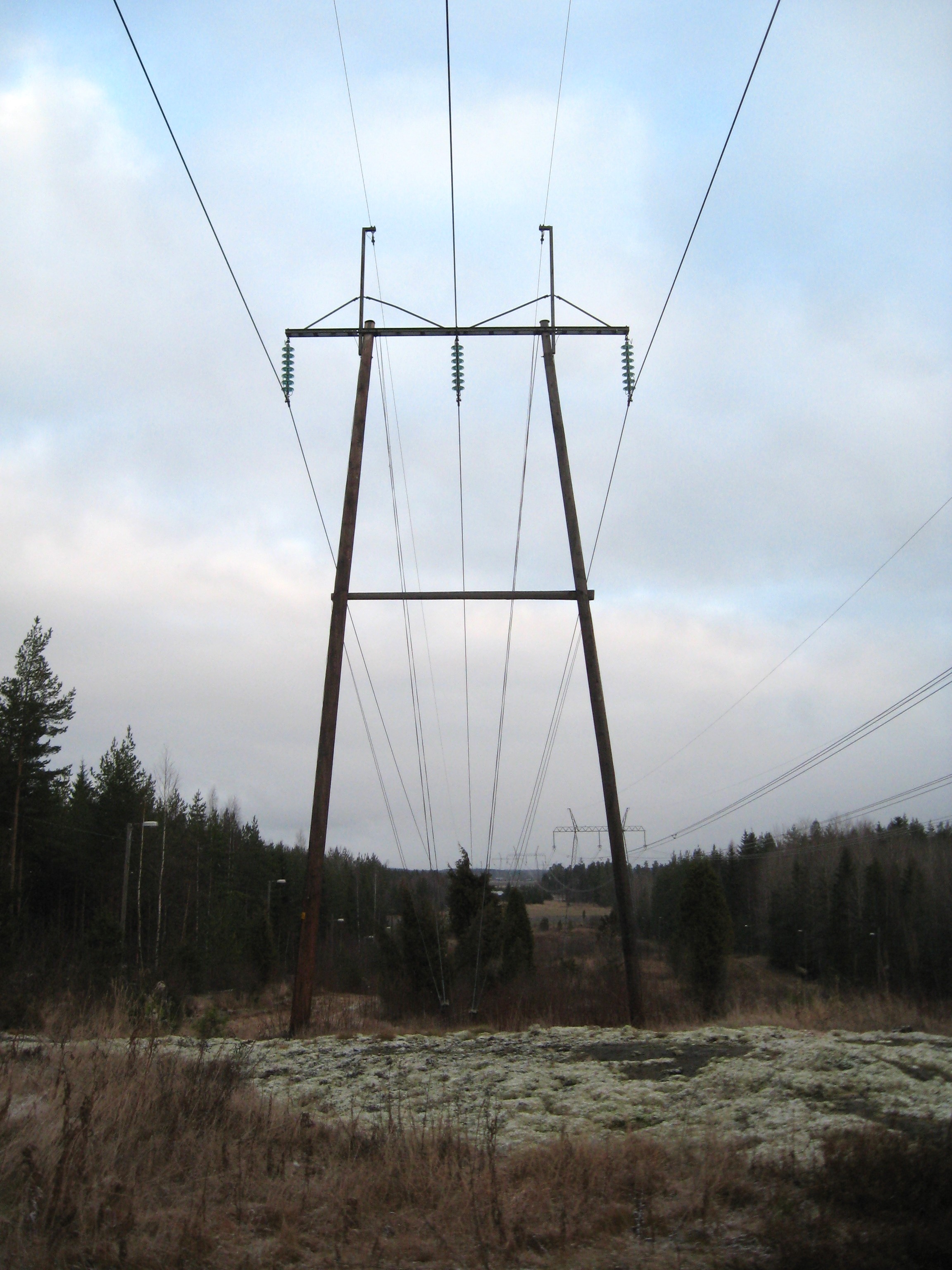

Kymenlaakson Sähköverkon Koria-Loviisa 110 kV voimajohtolinjan uudistus Koria-Isoaho-välillä etenee suunnitellusti
Pylväiden nosto käynnistyi 5.8. ja jatkuu noin 1,5 kuukauden ajan. Rakennustyöt voimajohdolla pyritään saamaan valmiiksi syyskuun loppuun mennessä, ja loppusiivouksineen työn on arvioitu valmistuvan lokakuun 2024 loppuun mennessä.
Muutoksella parannetaan verkon käyttövarmuutta. Vanha voimansiirtolinja on purettu maaliskuussa alkaneessa projektissa, ja sen tilalle rakennetaan uusi linja.
Pääurakoitsijana hankkeessa toimii Caverion Industria Oy. Investoinnin kokonaisarvo on noin 1,2 miljoonaa euroa. Kymenlaakson Sähköverkolla projektista vastaa rakennuttaja Juha Saxell ja urakoitsijan projektipäällikkönä toimii Mikko Piili.
Kymenlaakson Sähköverkko investoi vuosittain yli 15 miljoonaa euroa sähköverkon kehittämiseen ja ylläpitoon. Hankkeiden toteutusta ohjaa vuoteen 2036 asti ulottuva kehittämissuunnitelma. Verkon toimitusvarmuutta parannetaan maakaapeloinnilla, verkostoautomaatiolla sekä ilmajohtojen siirtämisellä metsistä teiden varsille. Hankkeiden painopiste on siirtymässä enemmän taajamista haja-asutusalueille. Vuosittain toteutamme myös alueellisesti merkittäviä sähköasema- ja voimajohtohankkeita yhteistyössä kumppaniverkostomme kanssa. Hankkeilla työllistämme mm. maanrakennuksen, sähköasennuksen ja suunnittelun ammattilaisia.
Avainsanat
Kuvat
Kymenlaakson Sähköverkko Oy harjoittaa verkkoliiketoimintaa neljän maakunnan alueella Kymenlaaksossa, Etelä-Karjalassa, Päijät-Hämeessä sekä Uudellamaalla. Sähköverkomme on yli 13 000 kilometrin pituinen ja toimitamme sähköä koteihin ja yrityksiin yli 100 000 asiakkaalle. Tavoitteenamme on turvata häiriötön sähkönjakelu vuoden jokaisena päivänä. Sähköverkkoa kehitetään jatkuvasti entistä paremmaksi ja investoimme vuosittain noin 15 miljoonaa euroa sähköverkon kehittämiseen ja uudistamiseen. Kymenlaakson Sähköverkko Oy on Kymenlaakson Sähkö Oy:n kokonaan omistama tytäryhtiö. Konsernissamme työskentelee noin 60 asiantuntijaa. Toimipisteemme sijaitsevat Kouvolan Elimäellä ja Kotkassa.
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Kymenlaakson Sähköverkko Oy
Kymenlaakson Sähköverkko lahjoitti varavoimakoneen Ukrainaan15.1.2025 13:37:42 EET | Tiedote
Kymenlaakson Sähköverkko on lahjoittanut varavoimakoneen Ukrainaan. Kuljetus lähti matkaan Kouvolasta 14.1.2025, ja kone saadaan Ukrainassa käyttöön jo talven aikana.
Sähkölinjojen johtoalueen alustaraivausta Kotkassa, Haminassa, Virolahdella ja Miehikkälässä sekä osittain Pyhtään ja Kouvolan alueilla10.1.2025 10:48:18 EET | Tiedote
Parannamme sähkönjakelun toimitusvarmuutta raivaamalla sähkölinjojen (sekä pienjännite- että keskijännitelinjojen) alustojen puustoa Kotkassa, Haminassa, Virolahdella ja Miehikkälässä sekä osittain Pyhtään ja Kouvolan alueilla vuoden 2025 aikana. Raivaukset alkavat jo tammikuussa, sääolosuhteet huomioiden.
Sähköverkon parannushankkeet ovat käynnistyneet Luumäen alueella19.12.2024 11:04:45 EET | Tiedote
Pääasiassa vuonna 2025 toteutettavat sähköverkon parannushankkeet ovat jo käynnistyneet Luumäen alueella. Hankkeiden yhteisarvo on noin 6 miljoonaa euroa.
Mussalon sähköaseman laajennus valmistumassa vuoden loppuun mennessä18.12.2024 15:07:58 EET | Tiedote
Mussalon sähköaseman laajennus on valmistumassa vuodenvaihteessa. Alkuperäinen aikataulu (valmiina lokakuussa 2024) viivästyi rakennustöiden vaativuuden vuoksi. Sähköasemaa uudistettiin ja laajennettiin, sillä vanha sähköasema oli tullut jo käyttöikänsä päähän.
Kymenlaakson Sähköverkko aloittaa sähkömittareiden vaihdot Kotkan ja Haminan alueilla marraskuussa28.10.2024 08:10:17 EET | Tiedote
Kymenlaakson Sähköverkon kaikki asiakkaat saavat uuden sähkömittarin. Mittareiden ns. massavaihdot käynnistyvät 11.11.24 Haminan ja Kotkan alueilla, jossa vaihdetaan loppuvuoden aikana reilut 3 000 mittaria. Mittareidenvaihto keskittyy vuonna 2025 Kymenlaakson Sähköverkon itäiselle alueelle: Kotka, Hamina, Virolahti, Miehikkälä. Koko verkkoalueen mittariasennukset kestävät vuoteen 2027 saakka.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
