Pitkään tauolla ollut katurakentaminen jatkuu Kruunuvuorenrannassa
Helsingin kaupunki valmistautuu aloittamaan uudelleen katujen rakentamisen Laajasalon entisen satama-alueen ympäristössä. Rakennustyöt ovat olleet keskeytettynä syksystä 2023 lähtien.

Yli vuoden tauolla ollut katurakentaminen on alkamassa tänä keväänä Laajasalon Kruunuvuorenrannassa. Uudet kadut rakennetaan entiselle satama-alueelle sekä niin sanotun Stansvikinkallion alueen pohjoisosaan.
Helsingin kaupunki keskeytti työt marraskuussa 2023, kun työmaa-alueen reunalla todettiin suojeltu noro eli vesiuoma, joka vaati rakentamisen uudelleensuunnittelua.
Samoihin aikoihin paikallinen kyläyhdistys ja Helsingin luonnonsuojeluyhdistys hakivat katutöiden keskeyttämistä luontoarvoihin vedoten. Aluehallintovirasto määräsi kaupungin ennallistamaan katutöiden valmistelussa vaurioituneen noron, ja ELY-keskus hylkäsi yhdistysten luonnonsuojelulakiin perustuvat vaatimukset.
ELY:n päätöstä koskeva valitus eteni hallinto-oikeuteen, joka ratkaisi asian kaupungin hyväksi. Korkein hallinto-oikeus päätti hiljattain, ettei se anna hakijoille valituslupaa. Myös noron säilyttäminen on saatu varmistettua niin, että rakentaminen voi jatkua.

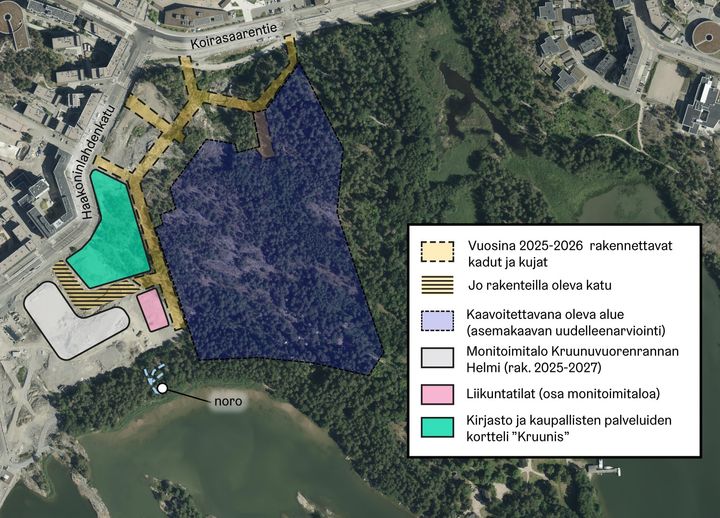

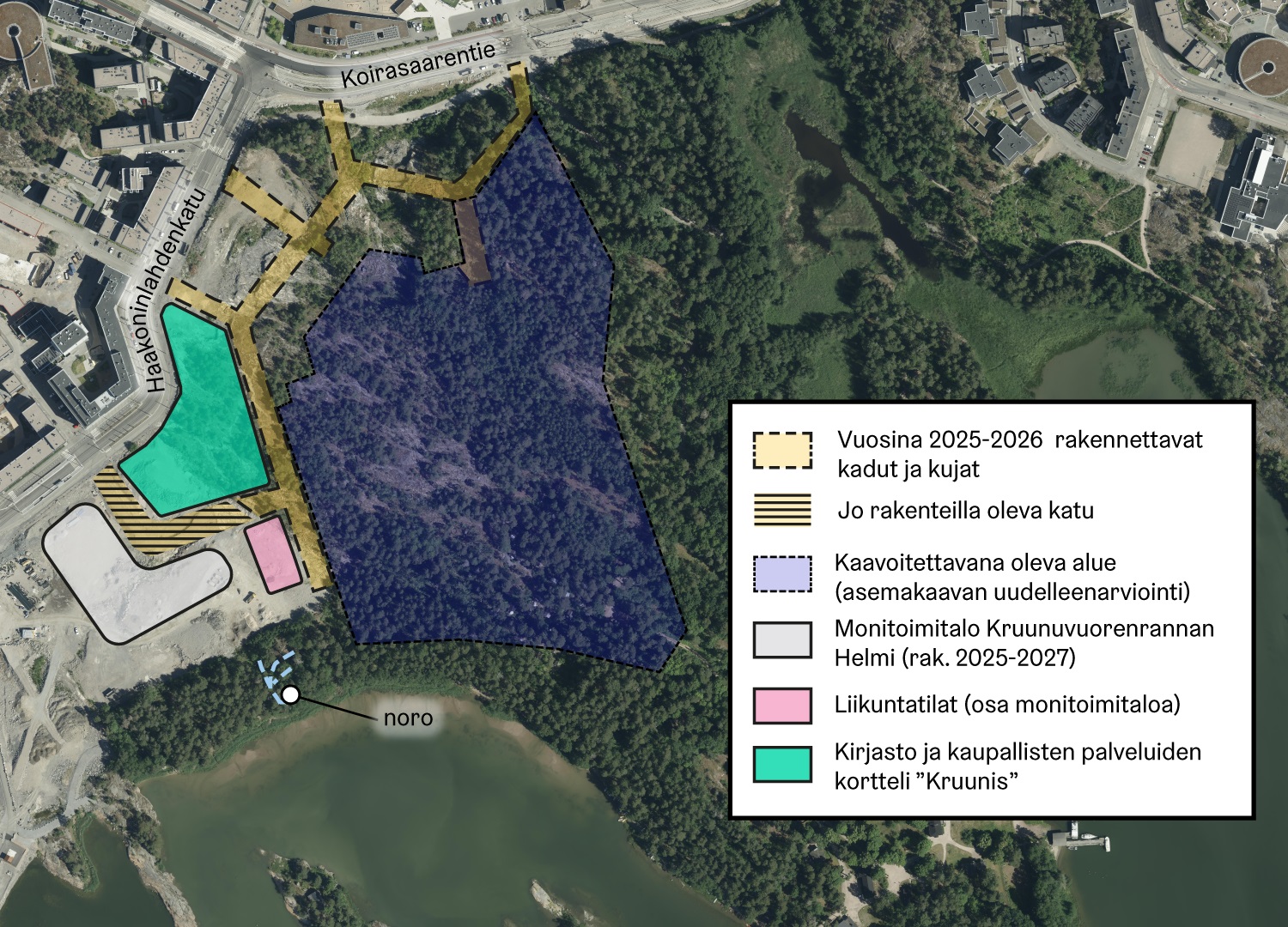

Uudelle asuinalueelle viisi uutta katua

Keväällä alkavissa louhinta- ja rakennustöissä Kruunuvuorenrantaan toteutetaan viisi uutta katua ja kunnallistekniikkaa. Työt alkavat kevättalven aikana raivaus- ja puunkaatotöillä, koska osa kaduista ulottuu metsäisen alueen reunaan.
Urakassa rakennetaan uusina katuina Varisluodonkatu, Kaivoskallionpolku, Stansvikinkallionpolku, Stansvikinkallionkuja ja osa Stansvikinkallionkadusta. Uusien töiden lisäksi jatketaan Pitkäluodonkadun rakentamista, joka aloitettiin viime vuonna.
Tavoitteena on, että kadut valmistuvat vaiheittain tämän ja ensi vuoden aikana. Katujen pinnat viimeistellään myöhemmin.
Noro ennallistetaan ja rannan suunnitelmia muutetaan
Työmaan lähellä oleva suojeltu noro ennallistetaan kevään aikana. Koska noro ei ollut rakentajien tiedossa, sen yli ajettiin metsäkoneella toissa syksynä.
Alueen katusuunnitelmiin on sisältynyt myös Stansvikin rantakatu, jonka linjaus kulkee lähellä noroa. Jotta noro säilyy, kaupunki ei aio toteuttaa katua alkuperäisen suunnitelman mukaan. Stansvikin rantakadusta on valmisteilla kevennetty suunnitelma, jonka avulla kadun lähellä säilyy noron lisäksi kasvillisuutta. Myös läheisen uimarannan suunnitelmaa muutetaan.
Stansvikin rantakadun ja uimarannan päivitetyt suunnitelmat esitellään kaupunkiympäristölautakunnalle syksyllä. Niiden rakentamisen aikataulu ei ole vielä tiedossa.
Syksyllä lautakunnalle esitellään myös kaavaluonnos, joka koskee läheistä Stansvikinkallion asemakaava-aluetta. Nykyistä kaavaa arvioidaan uudelleen sen alueen osalta, josta ei ole varattu tontteja rakentamiseen.
Katujen varrelle palveluita vuodesta 2027 lähtien
Kruunuvuorenrannassa asuu nykyisin noin 6 400 asukasta. Alueen valmistuessa 2030-luvulla asukkaita on arviolta 13 500. Nyt rakennettavat kadut ja kunnallistekniikka mahdollistavat noin tuhannen asunnon rakentamisen.
Alueen koulu ja päiväkoti sekä nuoriso-, leikkipuisto- ja liikuntatilat sijoitetaan rakennuskokonaisuuteen, jolle on annettu nimeksi Kruunuvuorenrannan monitoimitalo Helmi. Sen rakentaminen on viivästynyt katutöiden keskeytyksen vuoksi. Kaupunki on muokannut kiinteistön toteutussuunnitelmaa niin, että rakentaminen pääsee alkamaan tänä keväänä.
Koulu, päiväkoti sekä nuoriso- ja leikkipuistotilat valmistuvat kesällä 2027. Jos kadunrakentaminen etenee suunnitellusti, myös liikuntatilat valmistuvat samana vuonna.
Katurakentaminen mahdollistaa myös päivittäistavarakauppojen, muiden kaupallisten palveluiden ja kirjaston toteuttamisen monitoimitalon viereiseen kortteliin. Niiden aikataulu riippuu siitä, milloin korttelin yksityinen toteuttaja on valmis aloittamaan rakentamisen.
